[部门动态] ​“项”前冲!大唐江津燃机项目整体进度过半

[复制链接]

1431

主题

1435

帖子

1万

积分

VIP会员

Rank: 5Rank: 5

积分
10095
发表于 2025-1-20 09:43:46 | 显示全部楼层 |阅读模式 来自 中国重庆
大唐江津燃机项目施工进展又又又刷新了
目前整体工程进度已实现过半
完成55%

1月17日

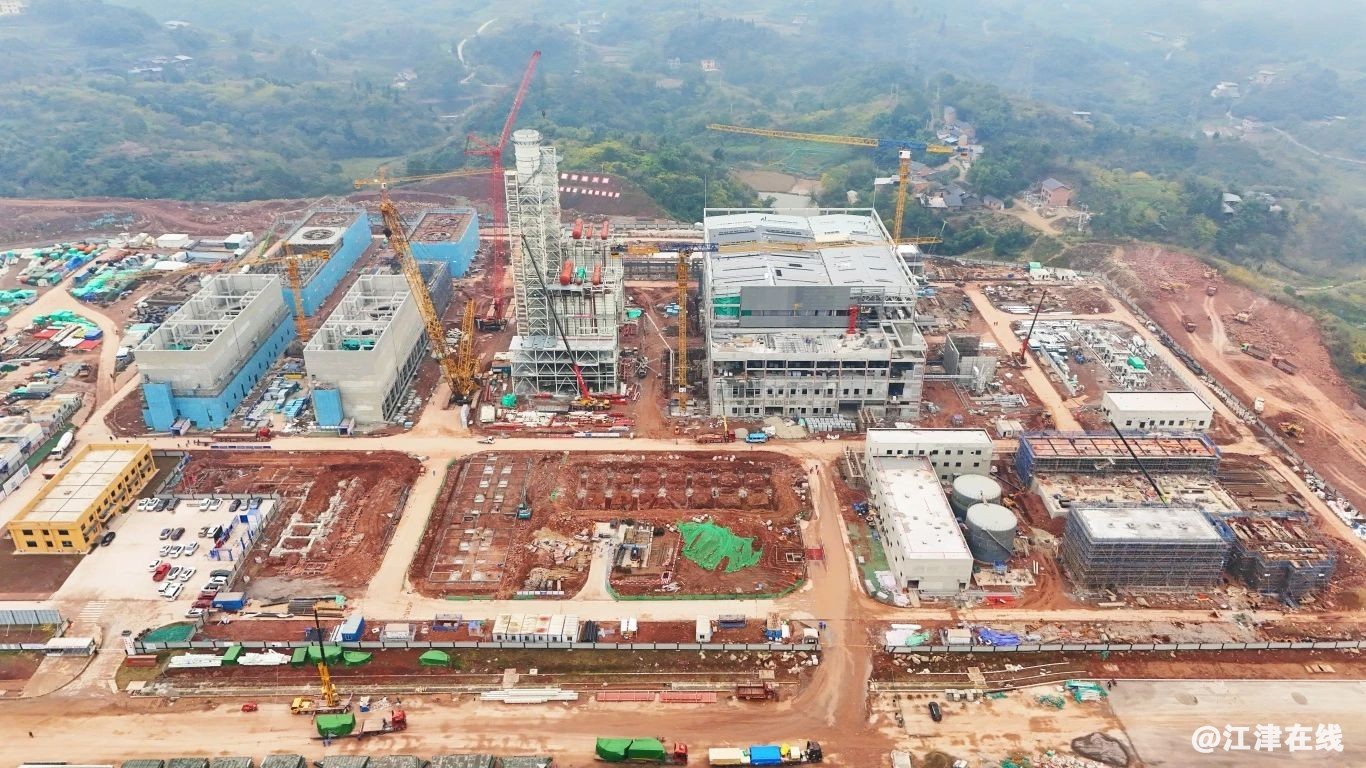

小编走进大唐江津燃机项目现场
塔吊高耸、机械轰鸣
施工人员紧张有序地忙碌着
铆足干劲赶进度
为项目早日建成奋力冲刺

该项目总投资约26亿元
建设2台53.8万千瓦燃机—蒸汽联合循环发电机组
总装机107.6万千瓦
占地面积约171亩
计划2025年7月投产
预计年上网电量26亿千瓦时

顺利完成1号发电机定子吊装
该项目相关负责人介绍项目已顺利完成
1号发电机定子吊装标志着项目主要设备陆续进入安装阶段
为机组按期投产发电奠定坚实基础
本次吊装的发电机定子重约355吨
为主厂房内最重单体设备

项目建设现场
据了解,针对定子吊装工作面场地狭小、吊装难度大等诸多困难,该项目人员超前谋划,制定周密科学的吊装方案,在正式吊装前认真做好提升钢架和轨道安装、劳辛格平整度检查、起升装置试运行、路面压实和平整、定子静载试验、油缸动作试验等前期各项准备工作,并对现场全体施工、技术人员进行安全教育和技术交底,确保定子吊装一次成功。
项目启动以来,重庆枢纽港产业园(江津片区)通过建立服务企业的快速通道、解决问题的绿色通道,全力破解项目在建设中的困难,在项目安全、环保等手续办理上给予全力支持,保障了项目顺利开工建设、高效推进实施。

项目投运后可为全市中长期电力需求提供有力支撑参与调峰和辅助服务市场竞争对缓解全市缺电压力提升重庆电网调峰能力起到重要保障作用

来源:重庆枢纽港产业园
